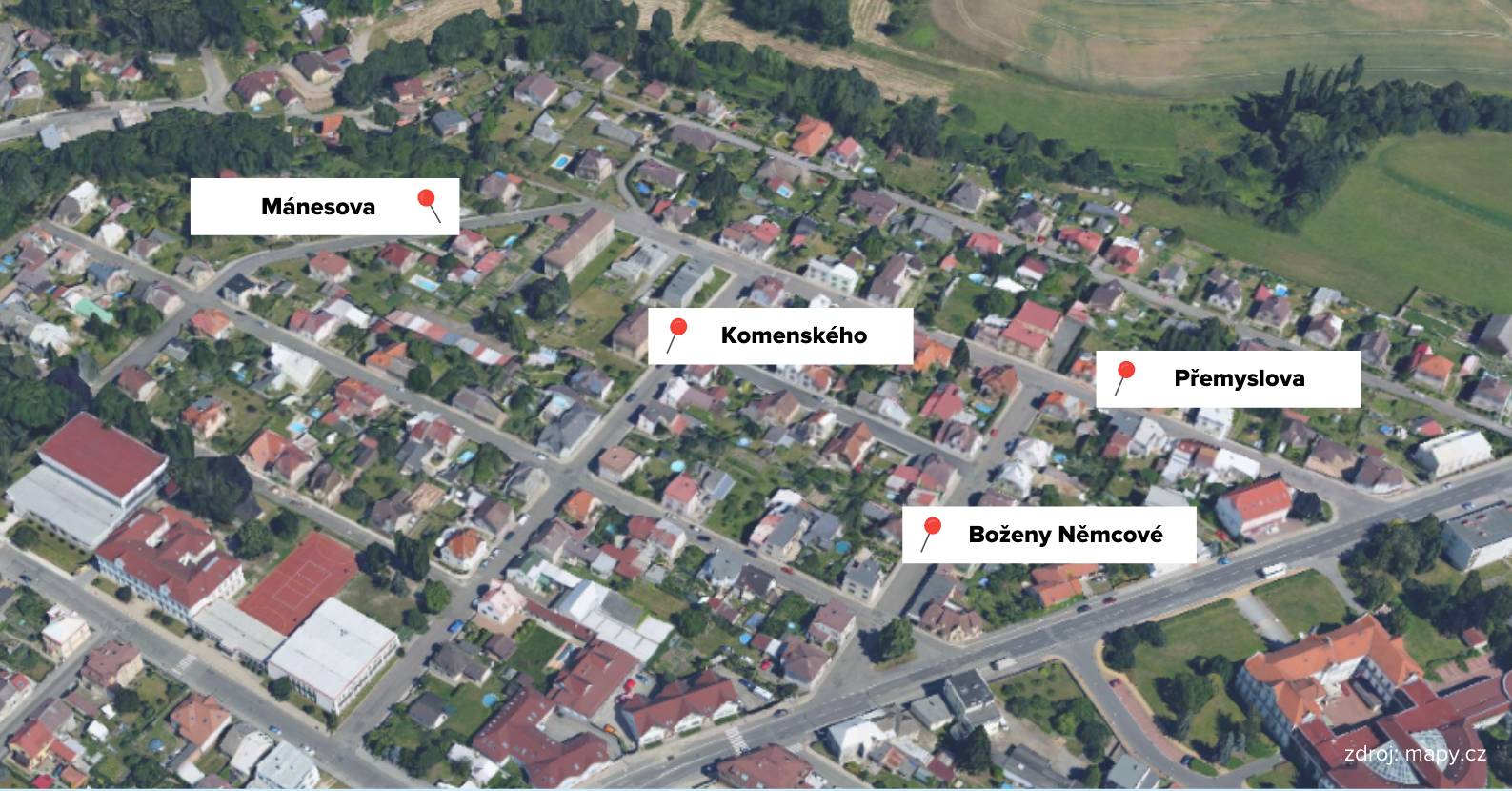

Investiční záměr se týká oprav a vybudování nových částí chodníků, parkovacích stání, vyvolaných změn veřejného osvětlení, veřejné zeleně, zpomalovacích opatření na vozovce (zvýšené plochy křižovatek, zúžení, apod.), dopravního značení, mobiliáře ad.
Záměr bude navazovat na opravy vodovodu, kanalizace a plynovodu v Husově a Přemyslově ulici a opravy povrchu vozovky, které zajistí správci sítí.
Důraz bude kladen na zpomalení provozu na komunikacích, doplnění veřejné zeleně a snížení množství dešťových vod, odváděných do jednotné kanalizace s využitím zelených ploch pro zasakování vody.
Harmonogram/etapizace
leden - červenec 2019 - geodetické práce, výběr zhotovitele projektové dokumentace, představení návrhu úprav, projednání s občany, schválení studie
srpen - prosinec 2019 - dokumentace pro stavební povolení 1. etapy (ul. Husova a Mánesova)
- obnova povrchu vozovek po opravách infrastruktury (není investiční akce města)
2021 - realizace 1. etapy stavby, dokončení povrchu vozovek v ulici Husova
2022 - dokumentace pro stavební povolení 2. etapy (ul. Komenského, Boženy Němcové a křižovatka ulic B. Němcové a Husova) a povolovací procesy, obnova vozovek v ulicích Komenského a B. Němcové po opravách technické infrastruktury
říjen 2023-květen 2024 - realizace 2. etapy stavby
2024 - dokumentace pro realizaci 3. etapy (ul. Přemyslova a Mánesova)
červenec-prosinec 2025 - realizace 3. etapy stavby
